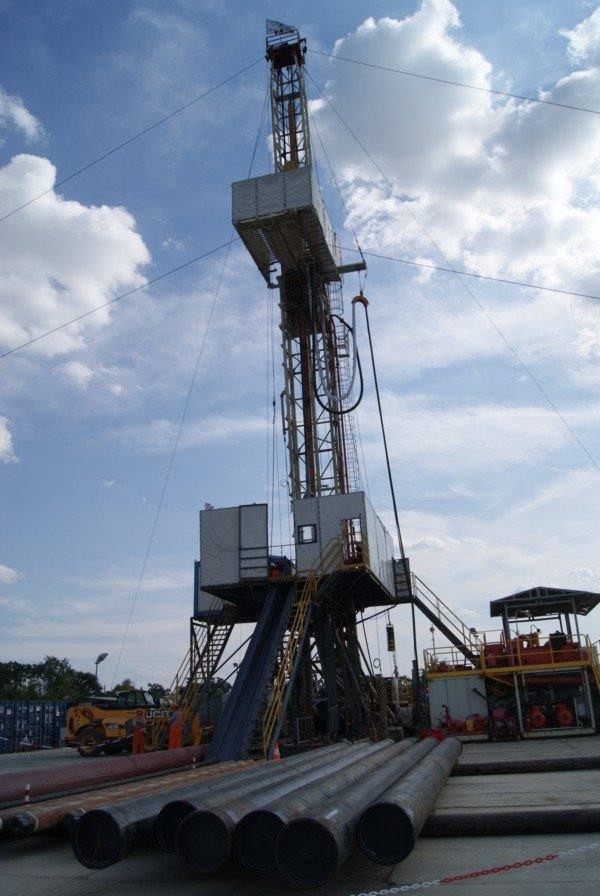

Na jakim etapie jest odwiert? Zakończyły się prace wiertnicze przy wykonywaniu otworu poszukiwawczo-rozpoznawczego Koło GT-1 w celu ujęcia wód termalnych na miejskiej działce w Chojnach, choć nie oznacza to zakończenia zadania. Z największymi nadziejami czekać będziemy na wyniki badań parametrów wody, licząc na spełnienie marzeń kolan o wykorzystaniu naturalnych bogactw naszej ziemi - posiadaniu odnawialnych źródeł energii i czystym powietrzu.
Prawdopodobnie najlepsze parametry osiągnie woda wydobywana z głębokości ok. 2785 metrów, w pokładach kredy. Dzięki prowadzonym wierceniom badawczym będziemy mieć dane geologiczne i hydrogeologiczne, które pozwolą zdecydować o dalszych losach inwestycji.
Prowadzona w Kole praca jest ważna nie tylko w perspektywie lokalnej, ale jest istotna dla regionu i kraju. Jest jedną z 7, dla których Narodowy Fundusz Ochrony Środowiska zawarł umowy na finansowanie ze środków programu priorytetowego NFOŚiGW pod nazwą "Geologia i górnictwo". Potencjalne możliwości wykorzystania ciepła ziemi w Kole były elementem zainicjowanego przez głównego geologa kraju międzynarodowego projektu badawczego "Energia geotermalna podstawą niskoemisyjnego ciepłownictwa, poprawy warunków życia i zrównoważonego rozwoju" określającego wstępnie możliwości dla wybranych obszarów na terenie Polski. Geotermia jest jednym z najlepszych źródeł energii i wpisuje się w aktualny program polityki energetycznej kraju. Jeśli spełnią się kolskie oczekiwania, przełoży się na komfort, jakość życia i zdrowie mieszkańców oraz kolejnych pokoleń.
Przypomnijmy, że Koło posiada podpisaną umowę o dofinansowanie w formie dotacji odwiertu geotermalnego przez Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej w Warszawie na kwotę 22 150 000 pln. Wykonawcą robót została wyłoniona w przetargu warszawska firma G-DRILLING S.A. Samorząd miejski opracował informację na temat realizacji zadania na dzień 24 stycznia br. Czytamy w dokumencie: "Od 02.08.2018 roku prowadzone są w sposób ciągły prace wiertnicze oraz badania geofizyczne i hydrologiczne opisujące kolejne pokłady w dziennych raportach. Warstwa wodonośna znajduje się w interwale poniżej 2785 m, w pokładach kredy. Pobrano próbki wody do badania wstępnego. Wg opinii geologa warunki złoża są bardzo korzystne, mówi się o temperaturze około 80 st. C - 90 st. C i dobrej wydajności złoża. Dnia 28.12. 2018 roku zakończono wiercenie otworu po dotarciu do głębokości 3905 m. Na podstawie wyników opróbowań jury dolnej - najgłębszych pokładów - nadzór geologiczny stwierdził brak perspektyw złożowych w tym rejonie.
Postanowiono o likwidacji otworu na tym poziomie korkiem cementowym. Obecnie wykonawca wykonuje cementowanie otworu. Po tym nastąpi powrót do kredy dolnej w celu opróbowania i udostępnienia tego złoża, z którego będzie pobierana woda. Należy oczyścić otwór, zamontować specjalne filtry oraz pompy. Podczas pompowania oczyszczającego i pompowania pomiarowego prowadzone będą pomiary podstawowych parametrów eksploatacyjnych: wielkości wydobycia wody termalnej, temperatury wody termalnej, poziomu zwierciadła wody, temperatury zewnętrznej, ciśnienia. Na ostateczne wyniki trzeba będzie poczekać do zakończenia badań. Opracowanie dokumentacji hydrogeologicznej będzie trwało około 6 miesięcy od zakończenia prac wiertniczych". Zatem, odpowiedzi na większość stawianych przez nas pytań, przyjdą w połowie tego roku.
- Należy jednak pamiętać, że jest to tylko odwiert badawczo-poznawczy, jakich wiele w naszym kraju. Większym problemem będzie, co obserwujemy w Koninie, zdobycie środków na drugi odwiert, ale z pewnością będziemy o nie walczyć - powiedział burmistrz miasta Koła Krzysztof Witkowski.
